發布時間:2024-01-19 15:15:59 人氣:
一、概況
對***小區合流總口,實施智能分流井改造設計。該處管道為合流制管道.排口末端與市政雨水管連接口封堵,雨季采用泵將合流水排入市政污水管?,F(xiàn)狀情況:小區合流管污水存在管道內,雨天時大量雨污混合水通過泵排入下游市政污水管,存在污水溢流情況。小區總口為DN500的管道;本項目目標將晴天污水和降雨初期較臟雨污混合水送入污水處理廠處理,雨天時,污染較輕的混合水排入市政雨水管或河道,排入自然水體,減少污水處理廠處理負荷及河水倒灌。
二、設計依據
1、《室外排水設計標準》GB50014-2021;
2、《城市黑臭水體整治-排水口、管道及檢查井治理技術指南(試行)》(2016年8月);
3、《城市防洪工程設計規范》(GBT 50805-2012);
三、總體工藝設計:

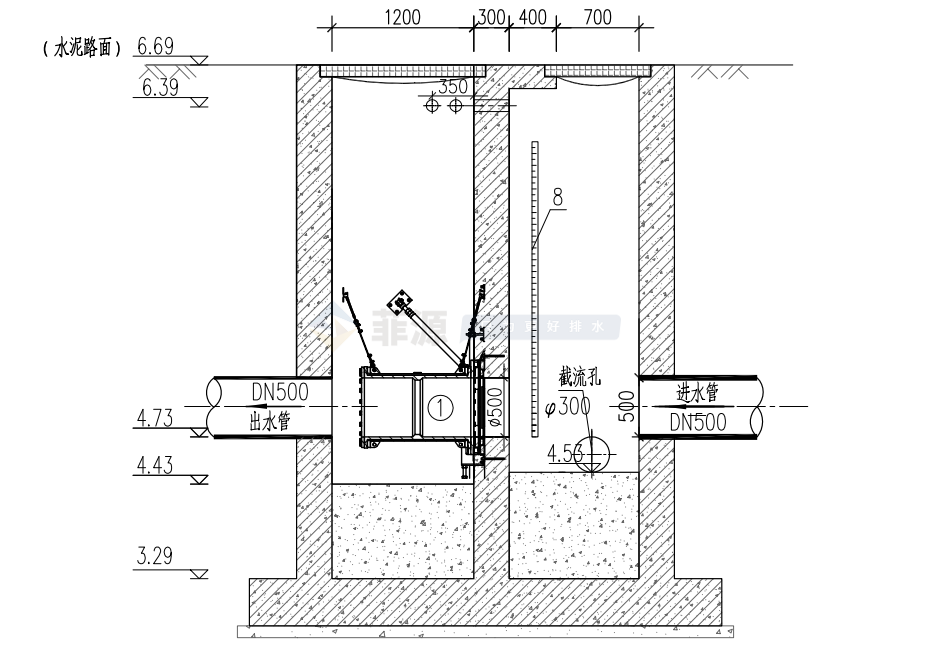

3.1、平面設計
旱流污水和降雨初期濃度比較高的雨污混合水通過管徑為DN500的管道,重力流至智能分流井,智能分流井將旱流污水和降雨初期濃度比較高的雨污混合水截流至污水干管,截流口為DN300,由水泵提升至下游污水井。

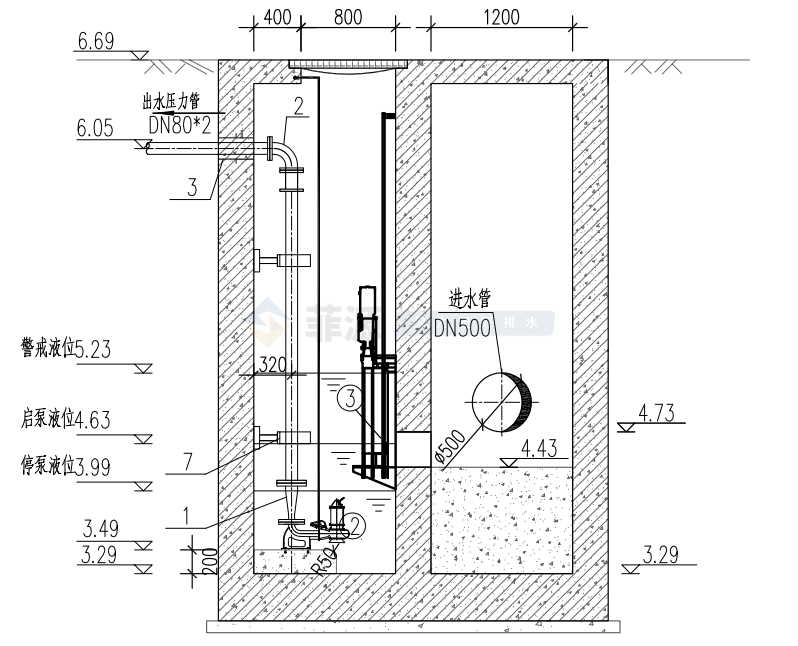

3.2、豎向設計
地面高程 6.69 m,進水管內底標高4.73m,出水管內底標高4.73m,設計截流管管底標高_(dá)4.43m。
4、工藝設計:
晴天時,進水管污水通過智能分流井內潛污泵截至市政污水管,降雨時,合流污水截流至污水管,送至污水處理廠處理;降雨持續進行,當降雨量達到設定值D,潛污泵停止工作,出水端柔性氣動截流裝置開啟,后期雨水排入下游的市政雨水管。
(1)雨量控制(液位計數值以進水管的井底標高作為相對0標高)
(2)實時采集的信號:井內的液位D1、截污管下游污水井的液位D2、雨量計的雨量信息。
(3)初始參數設置:警戒水位值D3、設定初雨量D、截污管最大流量Qmax、液位誤差值。
(4)晴天時,出水端的柔性氣動截流裝置處于處于關閉狀態,井內一臺潛污泵抽排污水;
(5)降雨時:
1)當分流井內的液位H1<警戒液位D3時
A、當降雨量<設定降雨量D時,出水端的柔性氣動截流裝置處于關閉狀態,井內兩臺泵同時工作、抽排雨污混合水;
B、當降雨量≥設定降雨量D時,出水端的柔性氣動截流裝置完全開啟狀態,潛污泵停止工作;
2)當分流井內的液位D1>警戒液位D3時
A、不管降雨量是否達到設定的降雨量值,出水管上的柔性氣動截流裝置泄氣開啟,潛污泵停止工作。
(6)雨后恢復模式:當30min內累計降雨量小于0.3mm,并延時xmin,轉為晴天模式。
5、管道及構筑物施工前應對現狀管線高程進行復測,待復測無誤后方可進行施工。
6、設備安裝要求:
(1)液位計安裝位置不得低于井頂以下300mm,為了方便檢修液位計設置在爬梯旁。
(2)在不影響錄像的情況下,防水?dāng)z像裝置安裝位置不得低于井頂以下300mm,為了方便檢修攝像頭設置在爬梯旁。
(3)爬梯安裝時,爬梯底部距離井底200~500mm.
(4)雨量計應放置在無遮擋位置,以免影響降雨測量。
7、施工排水;如管道位于地下水位以下時,施工過程中應采取妥善措施,做好施工降水。施工時可根據不同土質和地下水情況,制定合理的排水方案,將地下水降至槽底0.5m以下時方可進行分流井鋼筋混凝土、管道鋪設工作。
